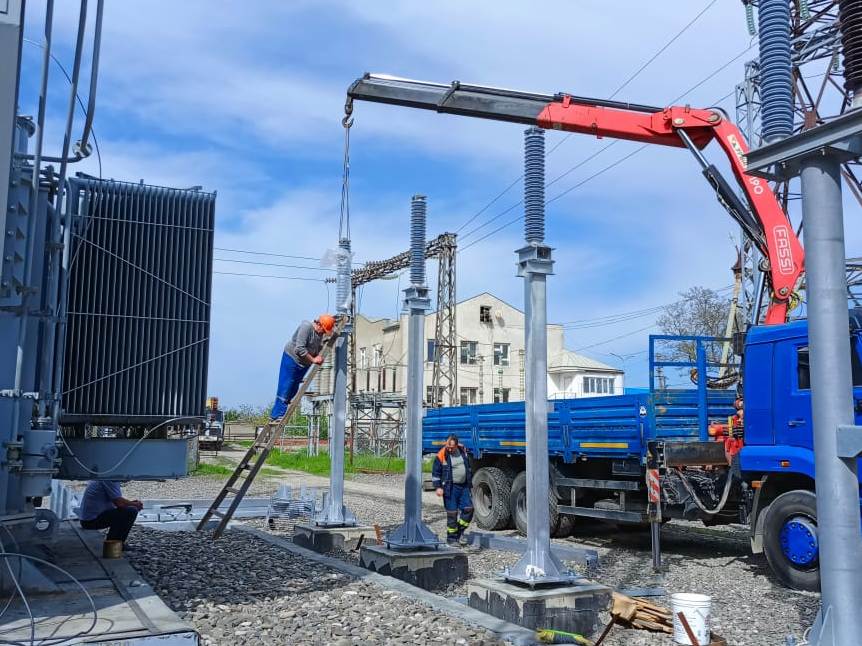

Работы ведутся на подстанциях 110 кВ «Акташ», «Ярык-Су» и «ЗФС» в рамках «Программы повышения надежности электросетевого комплекса Республики Дагестан 2024-2026 гг». Так, на подстанции «Акташ», питающей Хасавюртовский район, энергетики заменили трансформатор Т-2 мощностью 16 МВА на 40 МВА и комплектное распределительное устройство наружной установки. Произвели специалисты и монтаж релейной защиты и автоматики – это позволит защитить энергооборудование от неисправностей и скачков напряжения.
В настоящее время энергетики производят замену масляных выключателей на вакуумные, трансформаторов тока 10 кВ, монтаж устройства автоматики ограничения перегрузки оборудования.
Увеличена и мощность трансформатора Т-1 на подстанции «Ярык-Су». Здесь установлен новый, мощностью 40 МВА взамен 25 МВА, а также защитное оборудование. Сейчас специалисты устанавливают противоаварийную автоматику и устройство автоматики ограничения перегрузки оборудования.
Работы по реконструкции идут полным ходом и на подстанции «ЗФС» в Кизилюрте. Здесь на 8,5 МВА увеличена мощность трансформатора Т-2 (теперь он 40 МВА). В настоящее время выполнены работы по монтажу выключателей, релейной защиты и автоматики. Также энергетики установили современное оборудование, которое позволит защитить подстанцию от неисправностей, скачков напряжения и токов короткого замыкания. Выполняется монтаж кабельных линий, шкафов и др.
Комплекс проводимых работ по реконструкции 3-х крупных подстанций региона направлен на улучшение энергоснабжения жителей Кизилюрта, Хасавюрта и Хасавюртовского района. Это позволит обеспечить потребителей 2-х городов и района качественным и бесперебойным электроснабжением в период пиковых нагрузок на энергооборудование.
Завершить все мероприятия специалисты, по данным филиала ПАО «Россети Северный Кавказ» – «Дагэнерго», планируют до 15 мая 2024 года.
